کاٹھمانڈو/ کیئر خبر

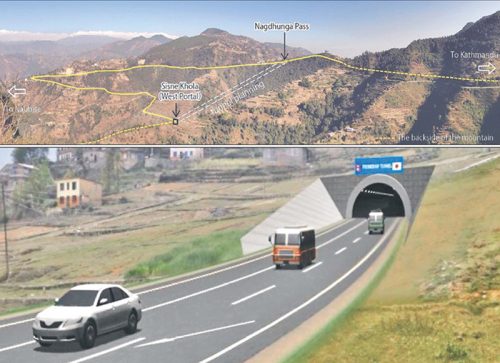

کاٹھمانڈو- نوبیسے سرنگ ٹنل کی تعمیر، جسے پروجیکٹ کے آغاز سے 42 ماہ کے اندر مکمل ہونا تھا، اب 56 فیصد مکمل ہو چکا ہے۔ سرنگ کی کل لمبائی 5.7 کلومیٹر متوقع ہے۔
کورونا کی وباء کے ساتھ ساتھ مقامی لوگوں کی طرف سے رکاوٹوں کے باوجود اس پروجیکٹ نے اتنی پیش رفت کی۔ اس سرنگ کا سنگ بنیاد اس وقت کے وزیر اعظم کے پی شرما اولی نے اکتوبر 2019 میں رکھا تھا۔
پروجیکٹ کی فراہم کردہ تفصیلات کے مطابق مجموعی طور پر 3,072 میٹر کا کام مکمل ہو چکا ہے جس میں مین، معاون، آڈٹ اور کراس پیسز شامل ہیں۔ ان میں سے 1,377 میٹر مرکزی سرنگ کے مشرقی اور مغربی اطراف اور 1,507 میٹر معاون ٹنل کے دونوں اطراف کھودی گئی ہے۔
منصوبے کے دیگر ڈھانچوں میں دو انڈر پاسز تعمیر کیے گئے ہیں۔ منصوبے میں تین انڈر پاسز بنانے کا منصوبہ ہے۔ اسی طرح 4 باکس کلورٹ، 1 اوور پاس اور 3 پل بھی بنائے گئے ہیں۔ جبکہ فلائی اوور زیر تعمیر ہے۔
جاپانی تعمیراتی کمپنی ہزاما اینڈو کارپوریشن نے ڈیڈ لائن میں توسیع کا مطالبہ کیا تھا کیونکہ وبائی امراض، پابندیوں اور مقامی لوگوں کی جانب سے چند دنوں کی رکاوٹ کے باعث کام میں تاخیر ہوئی تھی۔
صورتحال کا جائزہ لینے کے بعد منصوبے کی ڈیڈ لائن میں تین ماہ کی توسیع کر دی گئی ہے۔ سرنگ کی تعمیر کے لیے حکومت نیپال اور جاپان انٹرنیشنل کوآپریشن ایجنسی (JICA) کے درمیان 2016 میں ایک معاہدہ طے پایا تھا۔ سرنگ کی کل لاگت کا تخمینہ 22 ارب روپے ہے جس میں سے 16 ارب روپے JICA اور 6 ارب روپے نیپال کی حکومت برداشت کرے گی۔ منصوبے کے مطابق مالیاتی پیش رفت 45.50 فیصد ہے۔
